针对铝水台包严苛的高温工况,郑州盛世金鼎推出“纳米隔热板 + 保温密封隔热涂料复合保温内衬整套解决方案”,以刚性板材做主体隔热、柔性密封涂料填充封堵缝隙,整体粘结,辅助隔热,构建无间隙一体化保温体系,从根源解决拼接缝漏热的行业通病,实现台包外壳显著降温、设备安全长效运行。

纳米隔热板 + 保温涂料施工成效说明:
采用纳米隔热板刚性隔热+保温涂料柔性密封复合体系,既发挥了纳米板超低导热、耐高温、核心隔热优势,又通过涂料彻底解决板材拼接缝隙漏热难题,15mm有效保温厚度可稳定实现280℃外壳降温80℃的设计目标,有效降低台包散热损耗、优化现场作业环境、延长设备使用寿命,完全适配铝水台包高温工况长期稳定运行需求。
铝水台包保温纳米隔热板 + 耐高温密封涂料施工步骤:
第一步:基层精细化处理(关键打底工序)
1.彻底清理台包内衬钢壳表面,去除油污、浮锈、灰尘、残留保温碎屑,采用打磨方式处理凸起、毛刺,保证基层平整、干燥、洁净。
2.检查基层缝隙、孔洞,微小缺陷直接用耐高温涂料填补,较大缝隙先用耐高温纤维棉填充找平,确保整体基层无凹凸、无镂空。
第二步:板材预排版与裁切
1.根据台包内壁尺寸进行精准排版,优先采用整板铺设,减少裁切量,降低缝隙漏热风险。
2.异形部位、边角、开孔位置采用专用刀具精准裁切,切口平整无毛刺、无崩边,裁切后清理切口粉尘备用。
3.排版遵循错缝铺贴原则,上下层、左右板材缝隙错开,杜绝通缝、直缝,从根源减少热流失通道。
第三步: 保温涂料打底粘结
1.在台包钢壳基层均匀涂刷第一道保温密封涂料,涂刷厚度均匀,无漏涂、堆积,提升板材与钢壳的粘结附着力。
2.同时在纳米隔热板背面满涂保温涂料,涂层均匀覆盖板面,边缘重点加厚涂刷,保证粘结密封效果。

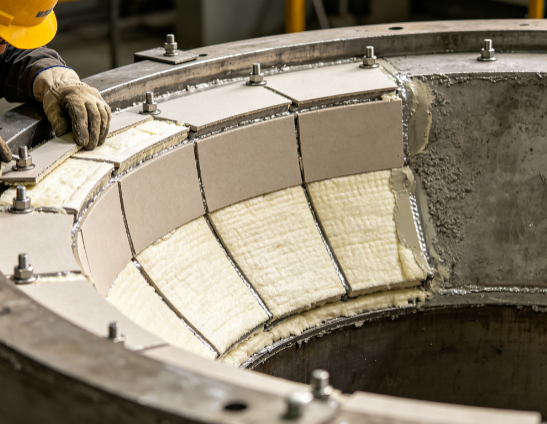

第四步:纳米隔热板铺贴固定
1.采用由下至上、先平面后边角的顺序铺贴,板材紧密贴合基层,用力压实排除内部空气,杜绝空鼓、脱层。
2.板材拼接缝隙严格控制在最小范围,缝隙间距≤2mm,严禁出现宽大缝隙。
3.铺贴完成后采用310S不锈钢锚固件固定,垂直墙面锚固件间距≤300mm,顶面间距≤200mm,锚固深度≥15mm,固定牢固无松动。
第五步:缝隙全密封处理(防漏热核心工序)
1.所有板材拼接缝、裁切缝、边角缝隙、锚固件孔洞,全部采用保温涂料填充密封,缝隙较宽处先嵌入耐高温纤维棉,再涂刷涂料压实,确保无任何透气、透热缝隙。
2. 涂料采用分层填充施工,单次不宜厚涂,待前一层表干后再施工下一层;禁止只做表面抹面、内部留空腔的假密封,圆弧、转角拐角位置涂料适当加厚,保证密封层连续无断点。
3.310S 不锈钢锚固件垫片、螺钉位置涂料必须完全包覆,金属构件严禁外露,消除金属热桥带来的局部热点隐患。
4. 施工过程同步自检,可采用薄钢片探试缝隙,确认内部填实,重点排查错缝搭接部位,杜绝隐蔽贯通透热通道;施工磕碰产生的破损缺口及时修补。
5. 密封完成后进行自然养护,避免遇水、强风直吹,不可未干透直接高温烘炉使用,防止涂料水分汽化起泡鼓包,导致密封失效。
6. 本工序作为关键隐蔽工程,对锚固点位、宽缝、转角等关键位置留存影像记录,纳入验收资料。

纳米隔热板 + 保温涂料施工质量控制要点(保障降温80℃达标)
无通缝控制:所有拼接缝隙必须涂料满填密封,无可见缝隙、孔洞。
粘结密实控制:板材无空鼓、松动、翘边,整体贴合紧密,粘结强度达标,高温下不脱落、不开裂。
厚度达标控制:通过板材铺贴+涂料找平密封,确保整体有效保温厚度达到15mm,满足80℃降温性能需求。
材料性能控制:严格使用指定热面800℃导热系数0.038的纳米隔热板,禁止替换低配材料,涂料涂刷均匀无漏涂。
纳米隔热板 + 保温涂料施工验收标准与测温检测
(一)外观验收
保温内衬表面平整、无破损、无空鼓、无开裂,所有缝隙密封严实,无漏热隐患,锚固件固定整齐牢固,整体成型美观规整。
(二)性能验收(核心达标指标)
台包正常盛放铝水、稳定运行2小时后,采用红外测温仪多点检测外壳温度:原始温度280℃,施工后外壳温度降温≥80℃,最终温度≤200℃,多点测温数据均匀,无局部高温热点即为合格。
(三)隐蔽工程验收
板材排版、缝隙密封、锚固件固定、涂料涂刷厚度等隐蔽工序,施工完成后逐项检查记录,留存施工影像资料,确保工序合规、质量可控。
作为深耕高温保温耐火材料四十余年的源头生产厂家,郑州盛世金鼎可为铝冶炼、铝加工企业提供“材料供应 + 方案设计 + 技术施工指导”一站式服务,针对铝水台包、铝水转运包、熔炼炉、保温炉等不同设备工况,定制适配的复合保温方案,帮助企业降低散热损耗,改善车间高温作业环境,延长设备使用寿命,实现安全生产与节能降本双向收益;
